近日,在凉山州白鹤滩水电站500千伏接网工程某区段,国网四川电力送变电建设公司克服重重困难完成架线作业,为四川富余水电外送通道建设、促进能源资源高效利用贡献力量。

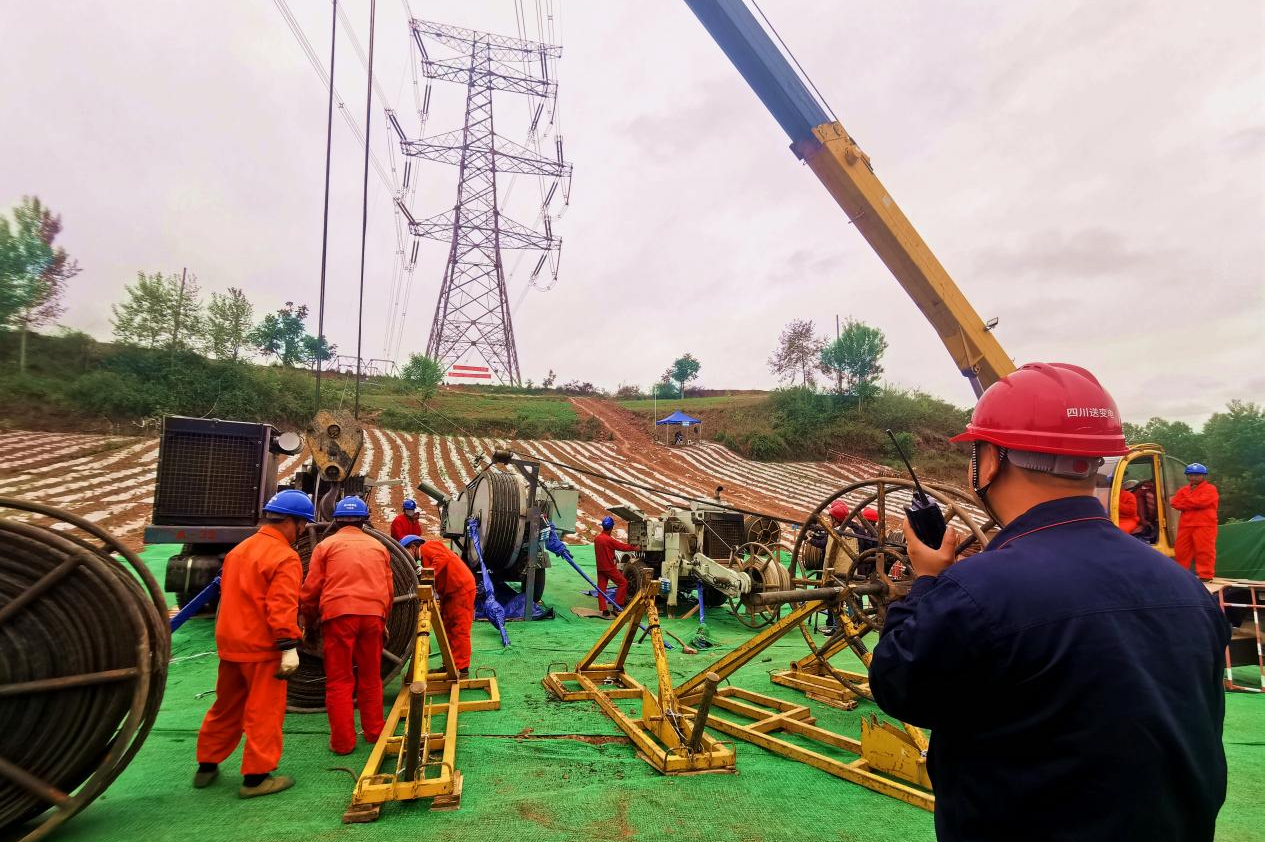

(图为电力工作人员正在进行架线作业)
据了解,该工程总投资23亿元,新建线路2×217.6公里,新建铁塔758基。工程途经昭觉县、布拖县等凉山州腹地,面临沿线山体陡峭险峻,短距离内架线跨越多,停电施工窗口期短以及高原恶劣气候。
针对此次施工中多次跨的难题,工程项目部改变传统的“先放线、后紧线”模式,以铁塔为基准,左边放线、右边紧线和附件安装。据了解,放线过程先由无人机牵引一级绳越过一基基铁塔,塔上人员将其固定在放线滑车上,然后将一级绳换成更粗的二、三级绳,最后由大牵绳牵引四根导线完成跨越施工。
放线过程中,高空守塔人员一刻也不能休息。他们必须坚守在80米高的铁塔上,时刻盯着放线滑车,随时准备调整滑车角度。直到中午12点,他们仍然留守铁塔继续作业,利用工作间歇快速解决保温桶里的午饭。
在作业时间上,工程项目部获得了仅有10天的停电准许。为确保利用好短暂的停电施工窗口期,现场工作人员一方面缩短区段作业,确保工程快速保质完成。另一方面,双倍配置施工人员与机具设备,增加后勤保障。
现场多变的高原天气,给工程项目部带来了难以预料的施工阻力。“大风大雨经常突如其来,一天中遭遇四季变化是山区天气常态。”该项目副总工程师钟磊表示,这里随时可能刮起六、七级大风,极易引起线路跳槽。施工队需要预判天气状况,遇到较好天气必须抢时间、抓作业,保障项目节点按期完成。
