陕西商洛:三招解决电线迁移难题
走进环南路施工生产现场机械轰鸣、只见工人忙碌的身影在生产区内穿梭,几个施工人员穿戴安全绳索、安全帽站在杆塔中部配合着地面传送铁塔部件,熟练地将铁塔安装在一起。
“本次迁移工作任务量大、牵扯范围广,我们一定要保证自己的施工安全,同时不能影响居民的出行及用电!”负责人给现场施工人员说。
走进环南路施工生产现场机械轰鸣、只见工人忙碌的身影在生产区内穿梭,几个施工人员穿戴安全绳索、安全帽站在杆塔中部配合着地面传送铁塔部件,熟练地将铁塔安装在一起。
环城南路是政府重点打造的“一都四区”。为确保环南路通道顺畅,让群众出门更加方便快捷,城市交通更发达,需将商州区杨峪河镇四合村的35千伏商黑线3号铁塔进行迁移。
如何确保南环路沿线输电线路不受道路施工机械破坏、如何确保跨越高速公路时交通不受影响、如何确保该线路担负的黑山镇一万多居民用电不受中断,这“三个确保”便成了三道难题。国网商洛供电公司经反复讨论研究,采取人防技防、高空封网、带电转供这三招,将难题一一破解。

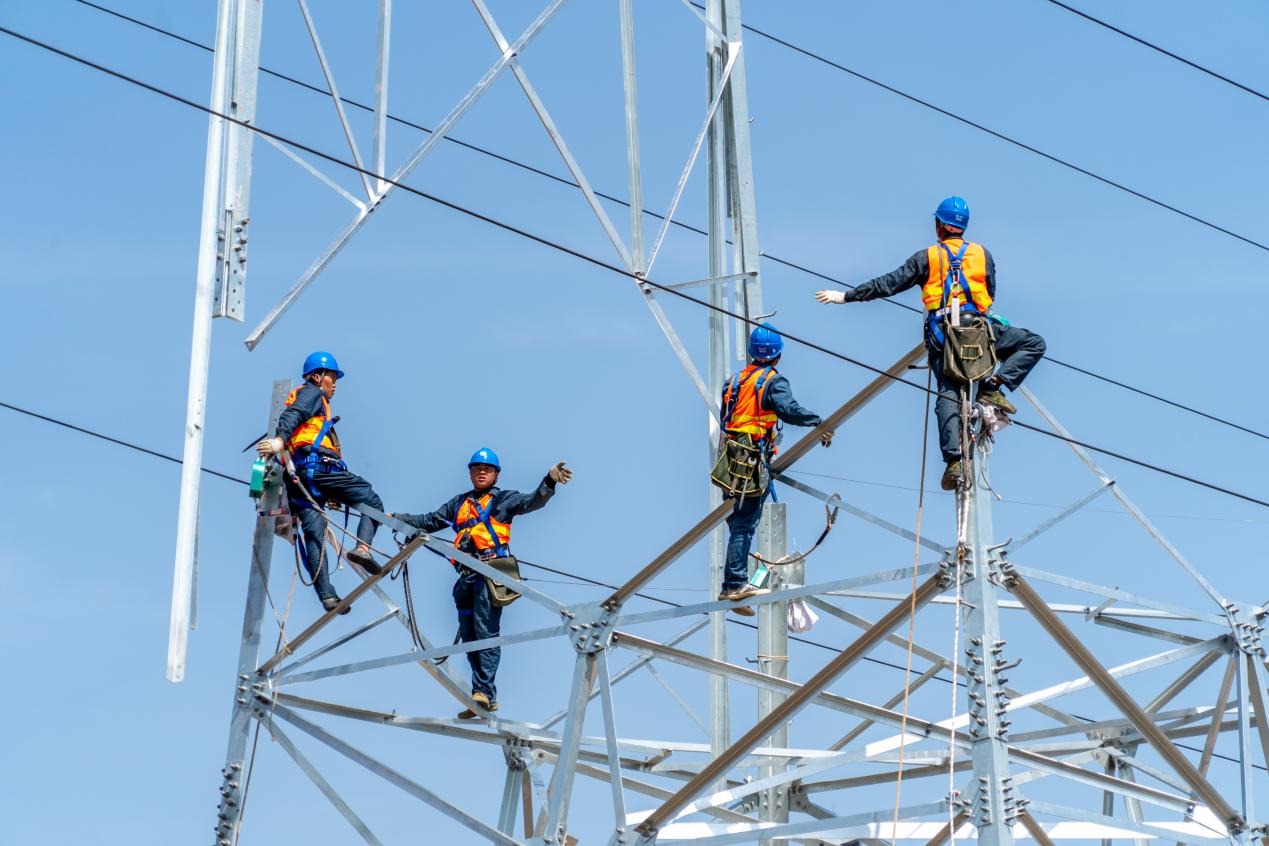

(施工人员正在进行组塔工作)
该公司输电运检中心于2021年11月开始每天派驻人员采取“人盯人防守”的方式,并在铁塔重要位置上安装监控,实现人防技防实时监控高压线下施工作业动态。

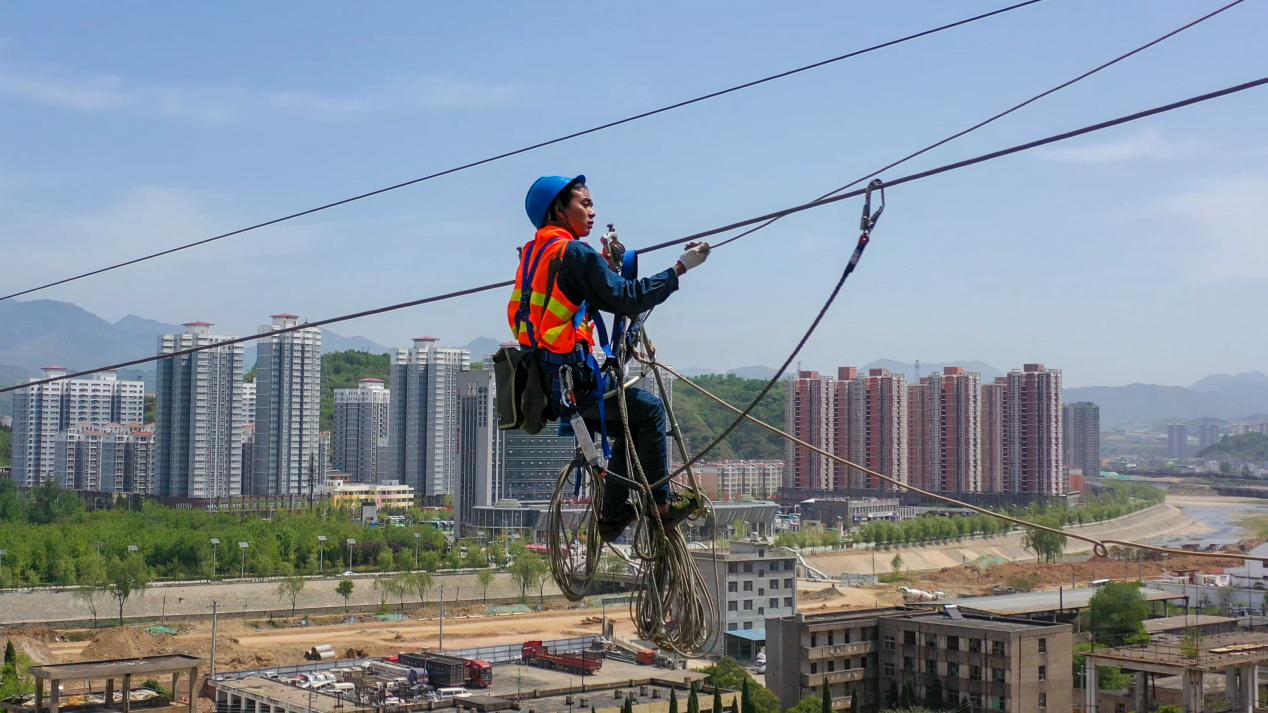

在新旧铁塔更换的过程中,该公司输电线路工程部采取“封网”作业形式破解难题,由多名高空作业人员紧密配合,携带导引绳,攀着南秦山上4号塔的旧导线,从百米高空跨过福银高速滑向3号塔,再借由导引绳将整张防护网拉到两个铁塔之间,在高速路上空铺设成一张防护网,封住了隐患,“织”起了安全网,确保架线施工不会影响福银高速通行。

(施工人员正在进行高空“封网”工作)
此外,该公司配网部联合城区公司调派一批人员技术力量,携带一辆1000千伏安发电车、一辆带电作业车和相关物资奔赴黑山镇,在当地一万多名群众没有感知的情况下,采取发电车“带电转供”的方法成功转接用电负荷。此举预计减少约8100停电时户数,实现了线路迁改期间完全不间断供电。
除本次迁改工作外,该公司还承担商洛市博物馆、丹宁高速、西康、西十高铁等九项市政和市重点任务的迁改工程共24项,长度约38.5千米,为疫情后人民群众恢复正常生产生活秩序及企业恢复产能提供连续稳定的电力供应。(祝赫 刘婧雯)
