淘汰落后产能 实现绿色发展——浙能乐清电厂三期扩建工程进入施工高峰
5月25日,浙能乐清电厂三期扩建工程(5号6号机组)进入全面施工高峰,工程可望在2023年迎峰度夏期间建成投产。该工程是浙江省目前唯一在建的燃煤发电机组,也是保障“十四五”期间浙江省电力供应需求的抢建项目。
5月25日,随着6号锅炉重达151.3吨的K4上大板梁吊装就位在88米高的钢结构上,浙能乐清电厂三期扩建工程(5号6号机组)进入全面施工高峰,工程有望在2023年迎峰度夏期间建成投产。该工程是浙江省目前唯一在建的燃煤发电机组,也是保障“十四五”期间浙江省电力供应需求的抢建项目。
浙能乐电三期是浙江省重点建设工程,建设规模为两台100万千瓦高效一次再热超超临界机组,同步建设烟气脱硫、脱硝装置和除尘等超低排放环保设施,总投资约65亿元。该工程是浙能集团在“十四五”期间推动火电产业结构优化和节能降耗的重点工程,是集团实现绿色发展和转型升级的重要布局。

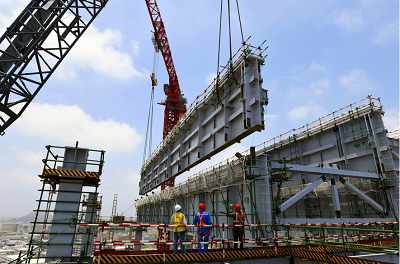

(浙能乐清发电公司三期工程6号机组锅炉大板梁吊装过程)
“十四五”期间,浙能集团积极实施主要污染物排放总量控制目标,通过淘汰落后产能腾出的用能空间,实现能源消耗总量控制目标,显著减少主要污染物排放。通过实施燃煤机组“三改联动”(煤电行业节能降耗改造、供热改造和灵活性改造)工作,大大降低火电机组的单位发电煤耗,从而提高能源利用效率。
浙能乐电三期工程的建设有利于就地平衡负荷、提高电网调度运行的灵活性,避免大功率远距离输送,有效缓解火电发展所面临的能源消费总量控制和环境保护的双重压力,达到了燃煤机组“增容减排”效果,大大改善当地的环境状况。
目前,浙能乐电三期工程正在按计划规范有序地建设中。其中5号机组主厂房A/B排结构实现到顶,5号锅炉受热面安装完成40%,高度为203米的烟囱结顶。业主单位浙能乐清发电公司、施工单位中国能建浙江火电、浙江二建等近2000余名建设者分布在各施工作业面,现场呈现出一派热火朝天的建设景象。(朱将云、盛芬)
