首页 > 财媒聚焦 > 正文

广投北海电厂二期扩建工程全面投产发电

新华财经|2024年03月31日
阅读量:

3月31日,广西能源集团投资建设的广投北海电厂二期扩建工程4号机组顺利通过168小时满负荷试运行,标志着广投北海电厂二期扩建工程历时两年建设,全面建成投产发电。

3月31日,广西能源集团投资建设的广投北海电厂二期扩建工程4号机组顺利通过168小时满负荷试运行,主要技术指标均达到优良水平,各项环保指标均优于超低排放标准,标志着广投北海电厂二期扩建工程历时两年建设,全面建成投产发电。

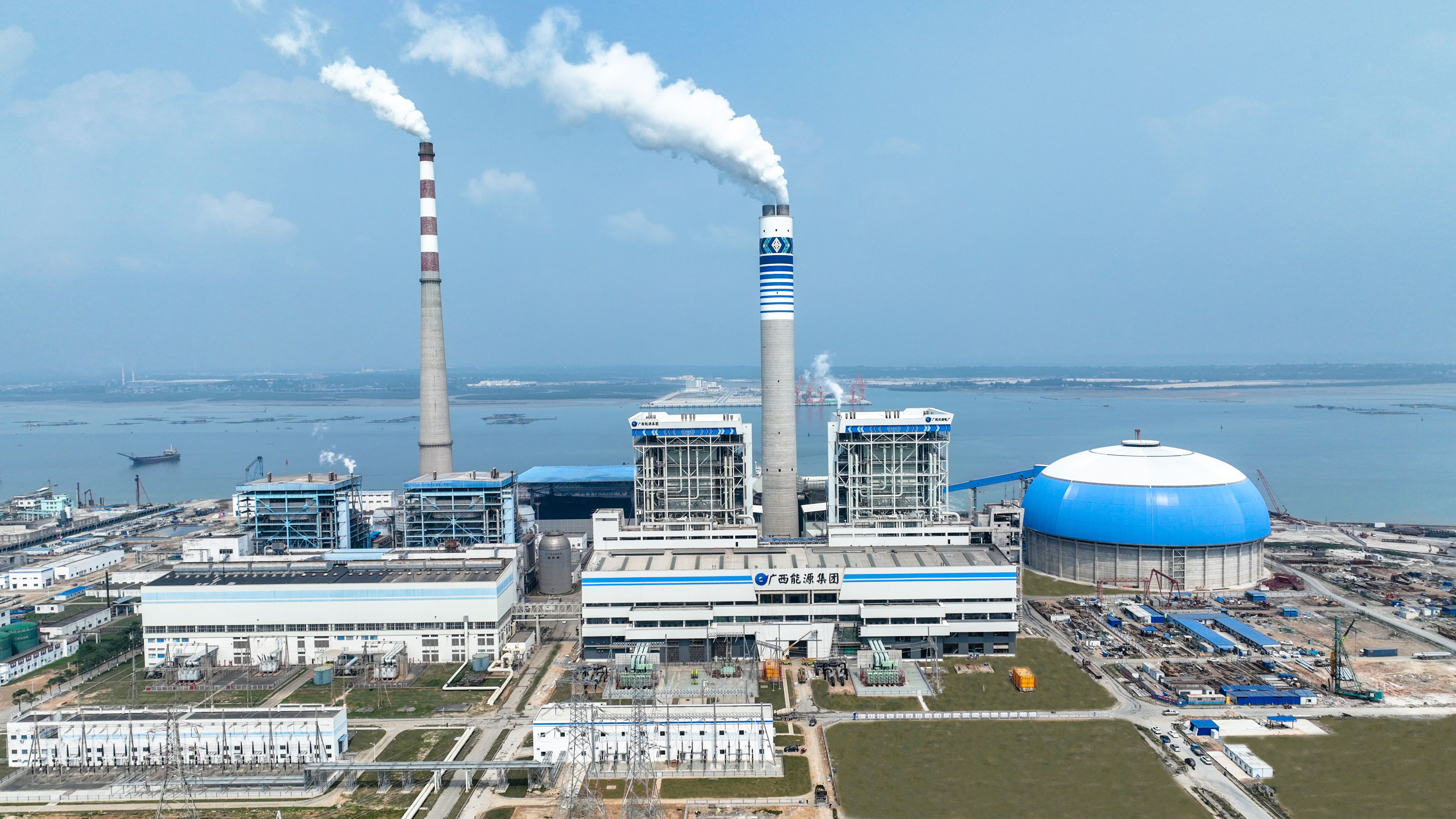

广投北海电厂二期扩建工程位于北海市铁山港区北部湾畔,是广西“能源网”建设大会战的重点项目。项目建设两台660兆瓦超超临界抽凝式热电联产机组,是广西区内单机供热能力最强的机组,估算动态投资约48亿元;同步建设广西最大的全自动化无人值守圆形储煤场,储煤量达20万吨,配套建设脱硫、脱销、除尘装置等环保设施,实现烟气“超低排放”,打造广西沿海地区绿色低碳环保标杆电厂。


据介绍,项目坚持科技创新引领,打造智慧电厂,其中汽轮机数字化总装技术等5项技术为国内新建机组首次应用,第四代OPCC燃烧技术等10项技术为广西新建机组首次使用,项目“含新量”高、“含绿量”足。目前,广投北海电厂全厂4台机组同时运行年发电量可达到100亿千瓦时,为广西建设现代化产业体系提供有力能源保障。


自2022年3月项目开工建设以来,广西能源集团以打造优质工程、绿色工程、廉洁工程为目标,组织全体参建人员战酷暑、抢雨天、斗台风、争黑夜,推动3号机组在今年2月6日完成168小时满负荷试运行、正式投产发电,32个里程碑节点均一次建成、一次投用,实现按计划工期达标投产。(颜园园)

新华财经声明:本文内容仅供参考,不构成投资建议。投资者据此操作,风险自担。
传播矩阵
支付成功!
支付未成功
