四川电网:宜宾北500千伏输变电工程投运
宜宾北500千伏输变电工程是国家和四川省“十四五”电力发展重大项目,也是川南500千伏“立体双环”构建工程重要组成部分。该工程的投运,宜宾电网供电能力将提升超110万千瓦,更好满足地方经济社会发展用电需求。
6月28日,四川宜宾北500千伏输变电工程建成投运,宜宾北500千伏变电站同期投运。为此,宜宾电网供电能力将提升超110万千瓦,更好满足地方经济社会发展用电需求。据悉,该工程是四川电网近一个月内投运的第3座500千伏变电站。

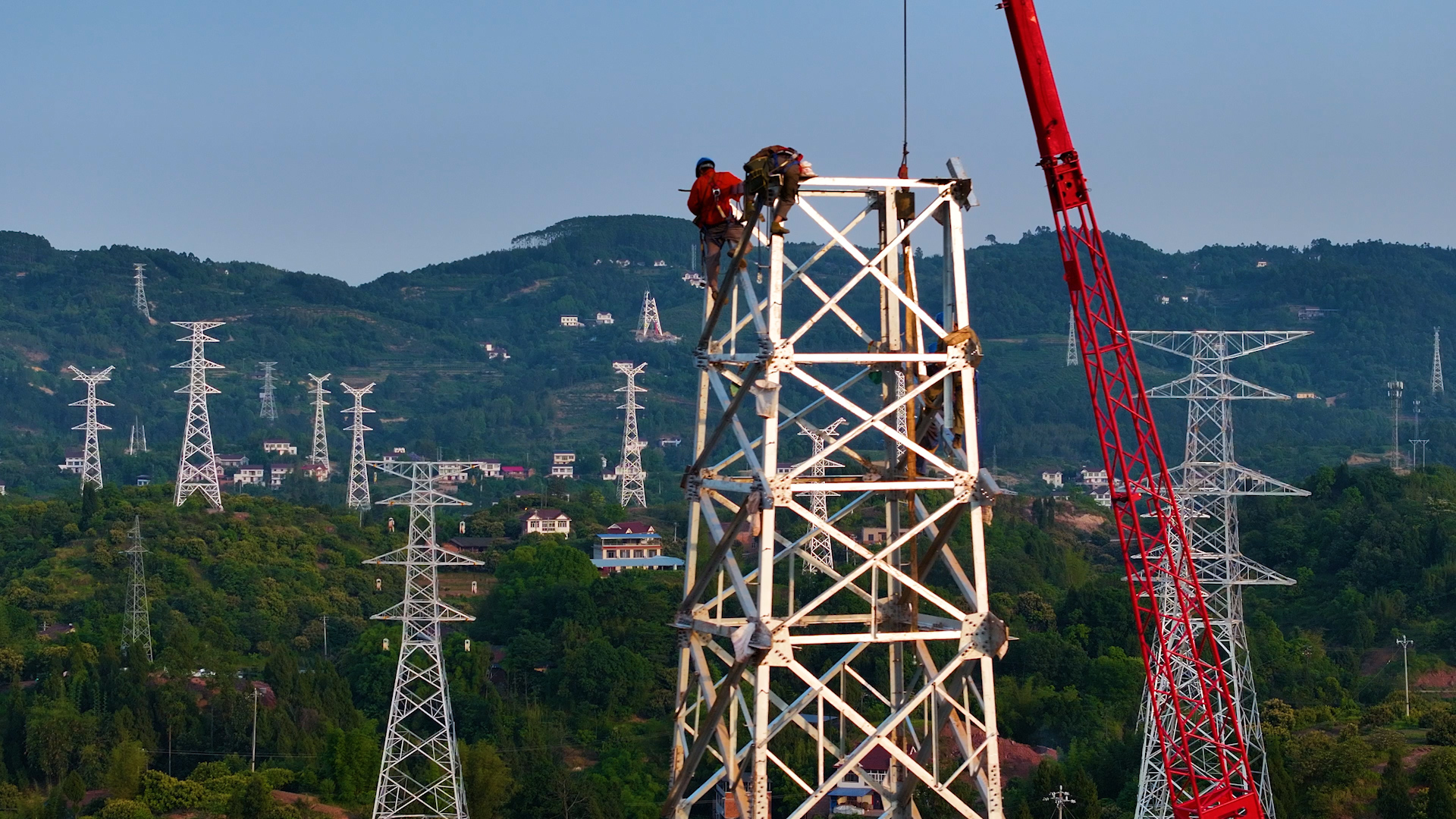

(图为宜宾北500千伏输变电工程建设现场)
据了解,宜宾北500千伏输变电工程是国家和四川省“十四五”电力发展重大项目,也是川南500千伏“立体双环”构建工程重要组成部分,承担着攀西水电送出消纳及宜宾电网电源支撑等重要任务。该项目总投资约11亿元,新建500千伏变电站1座,新增100万千伏安主变2台,新建4回500千伏线路,组立铁塔149基、架设500千伏输电线路127公里。
宜宾北500千伏输变电工程于2023年6月开工,有效建设工期仅12个月,较同类型项目大幅缩减。期间,国网宜宾供电公司抽调主要建设管理力量,成立业主项目部和技术团队,及时化解工程难点。其中,项目核准仅用时50天,项目单选报地用时3个月,创下四川省自然资源厅2023年最快单选报地项目纪录。国网四川送变电公司加大施工力量投入,引入各项新技术,有效保障建设进度。国网宜宾供电公司联合国网四川超高压公司成立地面、登塔、走线、测量、飞巡5个验收小组,运用“无人机+人工”协同作业,对工程进行集中验收,确保工程零缺陷投运。

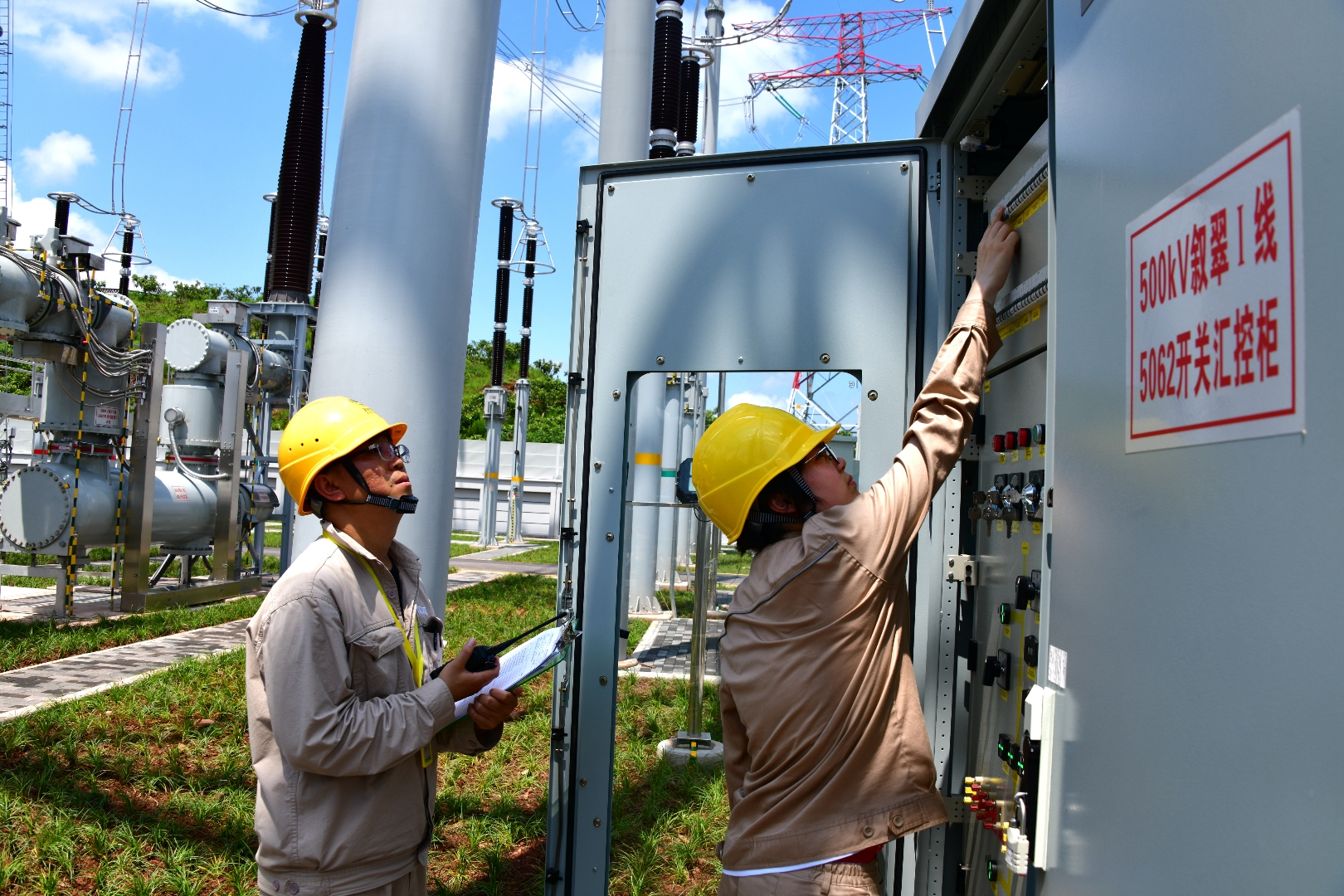

(图为电力工作人员在项目现场核查设备状态)
今年以来,国网四川电力加强电网基础设施建设和升级,加快建设15项迎峰度夏重点工程。最近一个月内,四川电网相继建成投运了3座500千伏变电站,新增8台500千伏大容量变压器,创造了四川电网同期500千伏输变电工程投运速度新纪录。另外,四川2024年首个新建500千伏输变电工程于5月底在德阳投运,德阳电网供电能力提升至370万千瓦;6月22日,四川十陵500千伏输变电工程成功投运,提升成都东南片区供电能力120万千瓦,助力成都电网安全承载能力突破2000万千瓦。
截至目前,四川电网500千伏变电站总数达65座,有效保障了四川电网输电能力和负荷中心供电能力。(曾俊鹏)
