四川电网13项迎峰度夏保供重点工程全部投运

新华财经|2025年06月30日
阅读量:

6月30日,随着阿坝巴拉水电站500千伏送出工程带电运行,四川电网2025年13项迎峰度夏重点工程全部建成投运。为保障四川全省迎峰度夏电力安全稳定供应提供了有力支撑。

6月30日,随着阿坝巴拉水电站500千伏送出工程带电运行,四川电网2025年13项迎峰度夏重点工程全部建成投运。这将进一步强化四川电网主干网架,优化电力资源配置,保障全省迎峰度夏期间电力安全稳定供应;同时为支撑经济社会平稳运行、促进清洁能源消纳贡献力量。

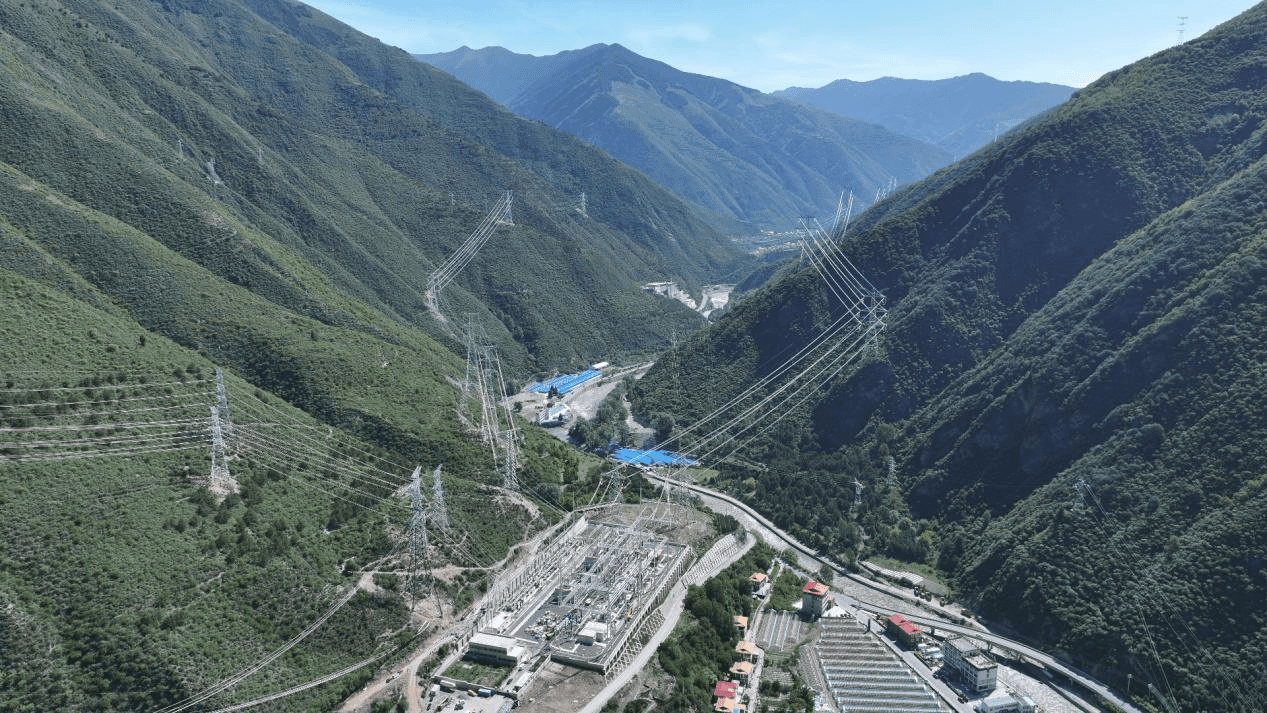

图为巴拉水电站500千伏送出工程建设现场(尤琅 摄)

国网四川电力布局建设的13项迎峰度夏保供重点工程,共新建线路704公里,新增变电容量962万千伏安。工程全部投运后,累计提升四川各级电网供电能力655万千瓦。其中,攀西电网优化改造、眉山西500千伏输变电、巴塘水电站500千伏送出等8项500千伏工程,大大增强了骨干网架的输电能力;成都金融城、成都空港新城、达州开江等5项220千伏工程,“瞄准”区域用电负荷中心,提升城市和产业聚集区供电能力与可靠性,为企业和居民用电提供保障。

为确保工程安全高效推进,国网四川电力通过深化政企协作,合力破解工程建设难题。在安全管理上,利用“云检测+现场督导”把控风险,确保施工安全与进度“齐头并进”。针对技术难点,开展系统性技术研讨论证,并制定解决方案。在工程验收阶段,确保所有项目以“零缺陷”状态投入运行。

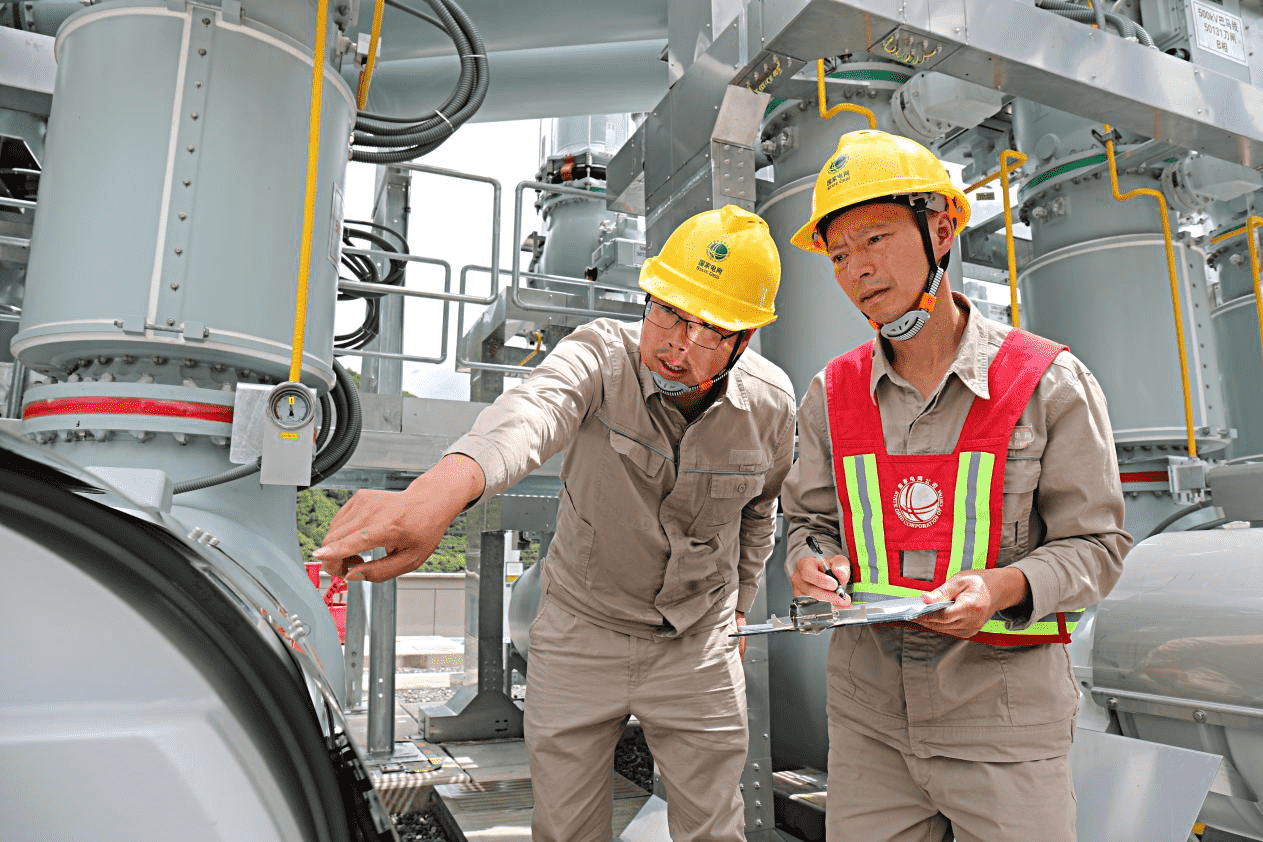

图为电力运维人员对巴拉水电站500千伏送出工程设施进行投运前检查(王志奇 摄)

在阿坝巴拉水电站500千伏送出工程建设中,其施工高峰期正逢高原寒冬,低温、冰雪、强降雨等恶劣天气给施工带来巨大挑战。“为确保工程在夏季用电高峰投运,工程项目部优化施工流程、加大资源投入,最终比原计划提前了4个月完工。”国网四川建设公司工程业主项目经理纪叶生说,工程投运后,该水电站将有74.6万千瓦清洁水电和光伏发电装机接入四川电网。

据预测,今年夏季四川全省平均气温或将高于常年同期。考虑部分地区6月已出现罕见的40℃以上高温,预计全省用电需求将快速增长,最大用电负荷同比增幅可达4%左右。(曾俊鹏)
