新华财经|2026年01月04日
阅读量:

2026年元旦,阿坝-成都东1000千伏特高压交流输电工程建设迎来“开门红”,该工程第15标段率先实现贯通。

2026年元旦,阿坝-成都东1000千伏特高压交流输电工程(以下简称:阿坝-成都东特高压工程)建设迎来“开门红”,施工“进度条”加速刷新,该工程第15标段率先实现贯通。

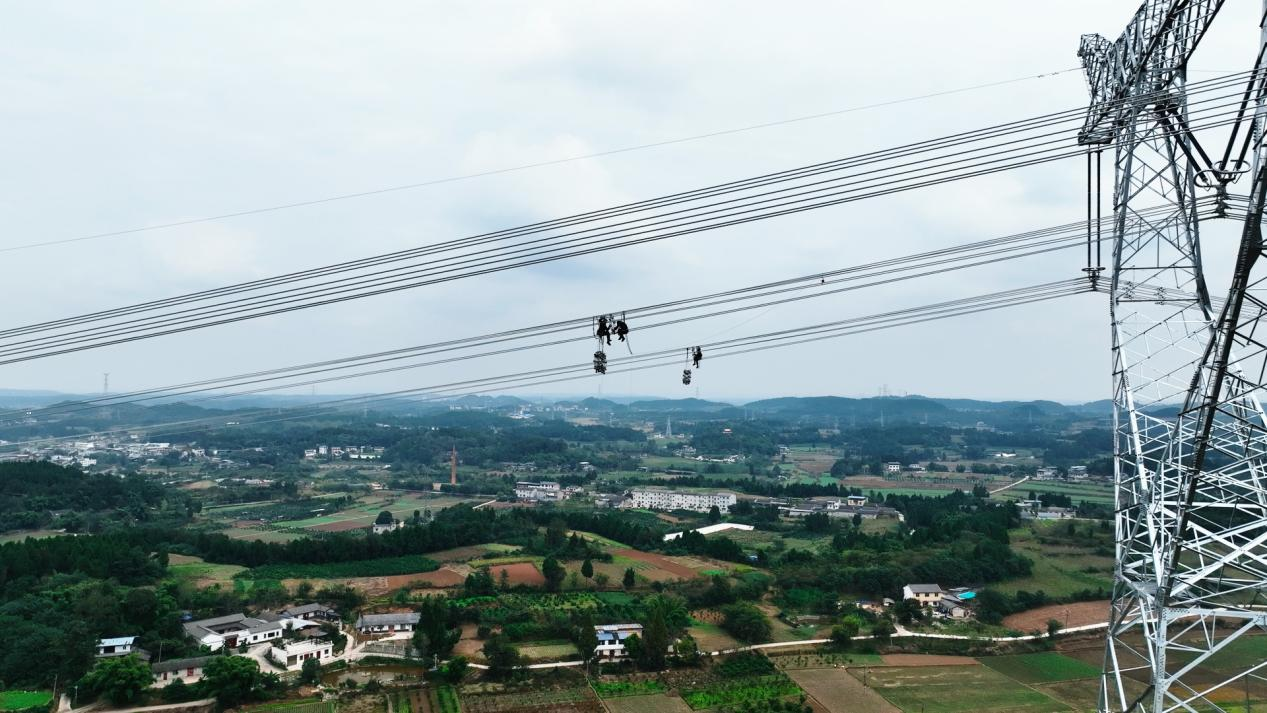

图为阿坝-成都东特高压工程15标导线展放作业现场(国网四川建设公司供图)

据了解,阿坝-成都东特高压工程第15标段全长约85公里,起于绵阳市三台县,止于德阳市中江县,新建铁塔176基。该段线路主要穿行于凯江流域的丘陵与水网地带,地形起伏大、交叉跨越密集。施工现场,建设者们主要通过全吊车组立塔基、在重要跨越区段两套设备同步作业等方式,克服施工难点,推动该标段首个贯通。

目前,阿坝-成都东特高压工程16个标段建设正在全力推进。全线铁塔基础已全部浇筑完成,组塔作业完成近90%,导线展放完成率超四成。面对复杂地质与恶劣多变的气候条件,国网四川建设公司将施工任务拆解细化至各节点、各班组,应用基建安全天网、可视化牵张设备等技术手段,高效安全推进施工。

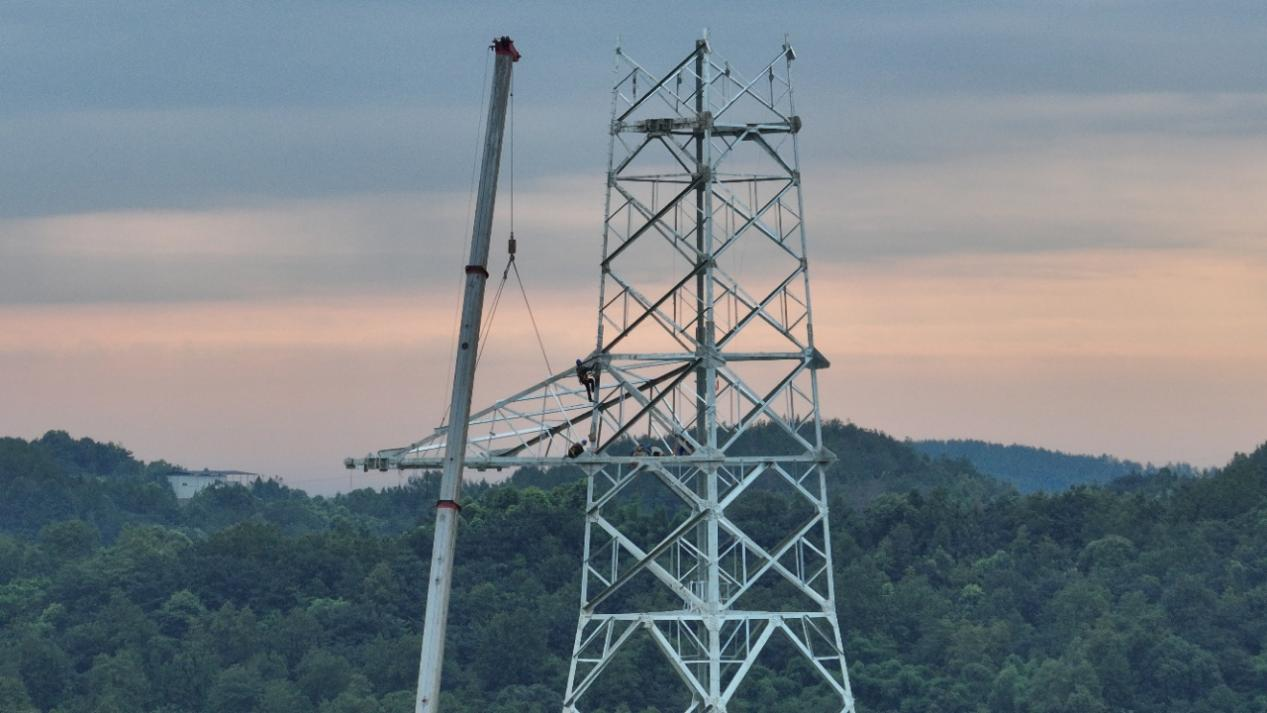

图为阿坝-成都东特高压工程作业人员正在开展吊装组塔作业(李萌 摄)

“现在正是攻坚阶段,工程全线16个标段共3000多名建设者奋战在这条700多公里的战线上。”工程项目部常务副主任陈双说,他们在元旦期间坚守一线,是为了利用冬季施工黄金窗口期,平稳有序推进工程建设。

据悉,阿坝-成都东特高压工程于2024年7月开工,起于阿坝1000千伏变电站,止于成都东1000千伏变电站,线路全长734.8公里,途经4市(州)11个县(区)。作为服务川西清洁能源高质量发展的绿能载体,该工程预计2026年底建成投运,届时将提升阿坝州通道送出能力一倍以上,满足当地水电群和新能源基地并网需求,将清洁电能输送到成都等负荷中心,为成渝地区双城经济圈建设注入动力。(曾俊鹏)
