国网山西电力有效加强作业现场安全管控

新华财经|2022年06月24日
阅读量:

进入“安全生产月”以来,国网山西电力二级作业风险有13项,涉及跨越施工9项,500千伏整串停电B类检修、主变更换、线路拆旧改造和临近带电体作业各1项。

新华财经太原6月24日电 山西长治220千伏长苏线综合改造作业于6月13日到18日进行,涉及全线61基塔迁改和新建15基铁塔。改造工程跨越煤矿采空区、电气化铁路和高速公路,属于二级作业风险项目。

能源大省山西的煤炭年产量占全国1/4,长期以来向省外输送了大量的能源产品,矗立在这里坚强的电网需要穿越复杂的采空区。220千伏长苏线31、32号塔位于长治浊漳河旁附近,处于晋能控股三元煤业高河煤矿的采空沉陷区,一些低洼的地方已经形成小湖泊。自去年以来,这两基塔均出现了不同程度的下沉。

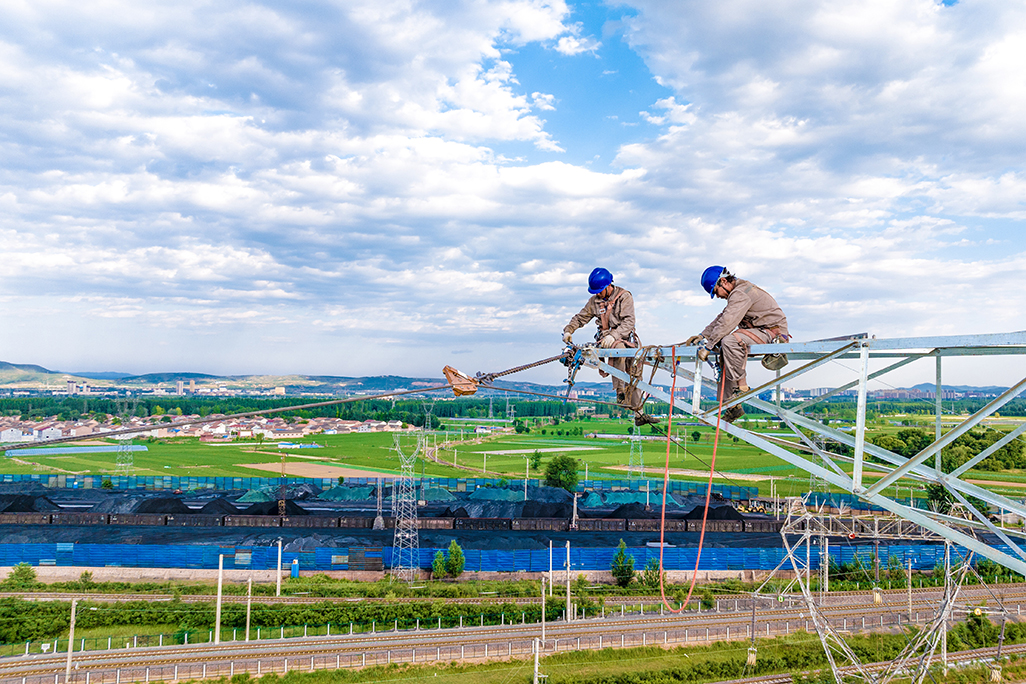

图为国网山西长治供电公司220千伏长苏线改造现场。冯剑桥 摄

6月13日至14日,仅用2天时间,在31、32号塔之间一座崭新的高达18米的新塔,很快组立在两基沉陷塔中间,支撑输电线路对地距离重新回到12米以上。为了实现高效率安全组塔,国网山西长治公司组织各作业单位多次对现场进行勘察,密切联系煤矿确定采空区地质安全位置,提前安排杆塔基础施工浇筑,协调塔材物资入场,认真踏勘组塔吊车进场路线,让紧张的施工作业平稳有序、安全可控。

6月15日,220千伏长苏线跨越太焦铁路两侧,800多根脚手架组成的封网跨线作业平台提前搭建完毕。国网山西长治公司多次与铁路部门沟通,终于争取到15日早晨6:20到9:20的作业时间。紧张的封网作业与煤炭运输互不影响,既保证了煤炭先进产能释放和连续稳定供应,也大大优化了电网运行的安全环境。这次改造在4天时间内拆掉了铁路两侧3基旧塔、组建了5基新塔,合理避开铁路叉口运煤专列环保抑尘站作业点,彻底杜绝抑尘站扬起的水雾和煤尘对电网运行造成的安全隐患。

安全生产是做好迎峰度夏电力保供的根本保障,国网山西电力把迎峰度夏前重点隐患专项治理作为重中之重来抓。在距离220千伏长苏线综合改造现场23公里之外,就是我国第一座特高压站——1000千伏特高压长治站。

6月15日0点50分,历时4天的特高压长治站500千伏长晋一线检修完毕成功送电,设备稳定运行水平进一步提升。在检修前,国网山西超高压变电公司提前组织12名运维人员开展风险评估,对6类10项作业风险进行梳理。

进入“安全生产月”以来,国网山西电力二级作业风险有13项,涉及跨越施工9项,500千伏整串停电B类检修、主变更换、线路拆旧改造和临近带电体作业各1项。国网山西电力持续完善安全综合防御体系机制,坚决执行好保障安全的各项组织措施和技术措施,作业计划管理逐级抓好,作业计划、作业点分类精准管控,为高效率完成各项任务提供了安全保障。(李云亮、宋昱、傅鹏、杨媛尹)
