194.8米的四川最高输电铁塔组立完成

新华财经|2024年05月10日
阅读量:

据了解,这座最高铁塔是目前在建的川渝交流特高压工程9标段3L027号塔,该工程预计将于2025年建成投运,届时,我国西南电网主网架电压等级将从500千伏提升到1000千伏,每年可输送电量超350亿千瓦时,大幅提升成渝地区双城经济圈电力保供能力。

“这相当于在约40度的陡坡上,立起一座65层的高楼。”5月7日,在四川省雅安市天全县海拔2100米的二郎山上,川渝1000千伏交流特高压工程第一高塔完成封顶,这是目前四川最高的输电铁塔,高度达194.8米。

(视频由国网四川省电力公司提供)

据了解,这座最高铁塔是目前在建的川渝交流特高压工程9标段3L027号塔,塔重454.86吨,其中单件塔材最重达3.6吨。该工程预计将于2025年建成投运,届时,我国西南电网主网架电压等级将从500千伏提升到1000千伏,每年可输送电量超350亿千瓦时,大幅提升成渝地区双城经济圈电力保供能力。

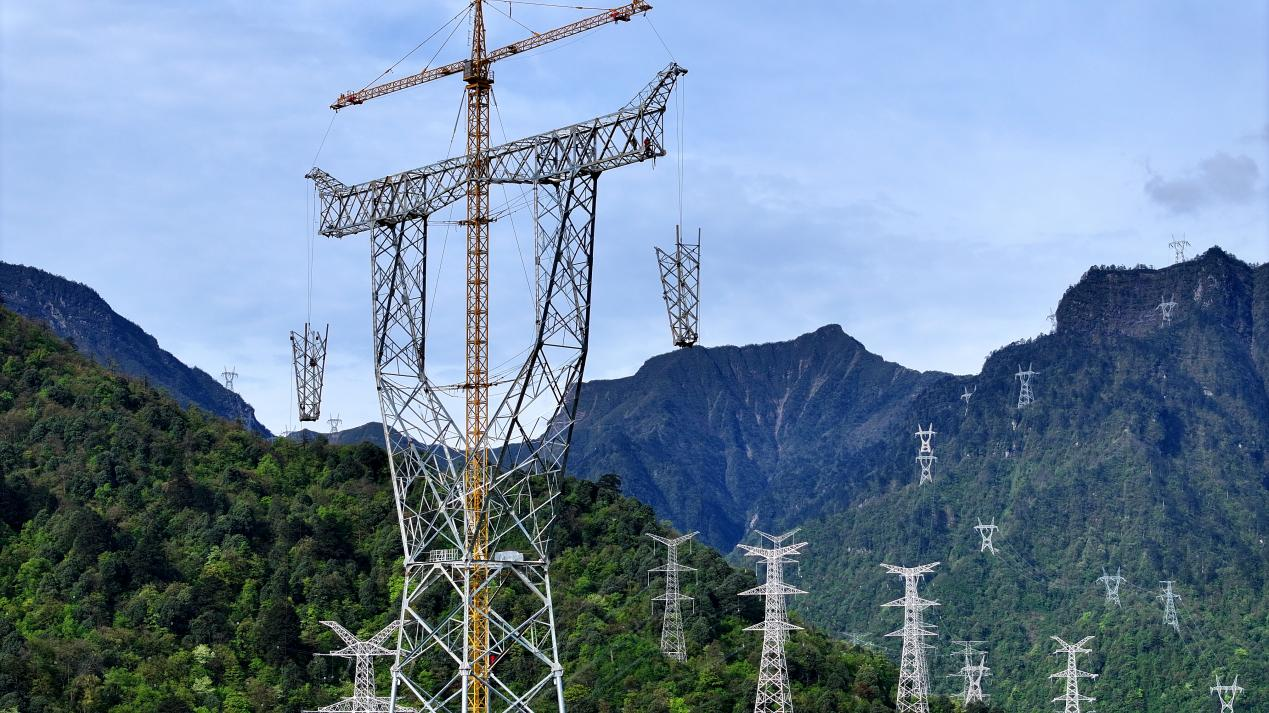

(图为四川最高输电铁塔进行最后一吊铁塔的组立)

“我们需要组立一座足够高的塔,来完成500千伏康蜀一二线、500千伏甘姜一二线以及220千伏冷临线、福雅线等多条超高压输电线路的同时跨越。”国网四川送变电公司施工项目经理刘嘉说,为安全可靠和经济高效建设,设计单位对线路情况进行研究,最终确定高塔设计方案,以满足跨越点在施工和运行过程中的电气距离。

“一年到头,这里不是下雪就是在下雨。我们在施工点位附近搭设帐篷,为加快施工进展,一旦天气好一点就抓紧施工。”国网四川送变电公司技术员王建军说,最高塔位于阴山面的原始森林里,一年中雨雾天气超200天,其中有两三个月大雪封山,加之坡陡林深和蚊虫困扰,需要克服重重困难完成建设工作。

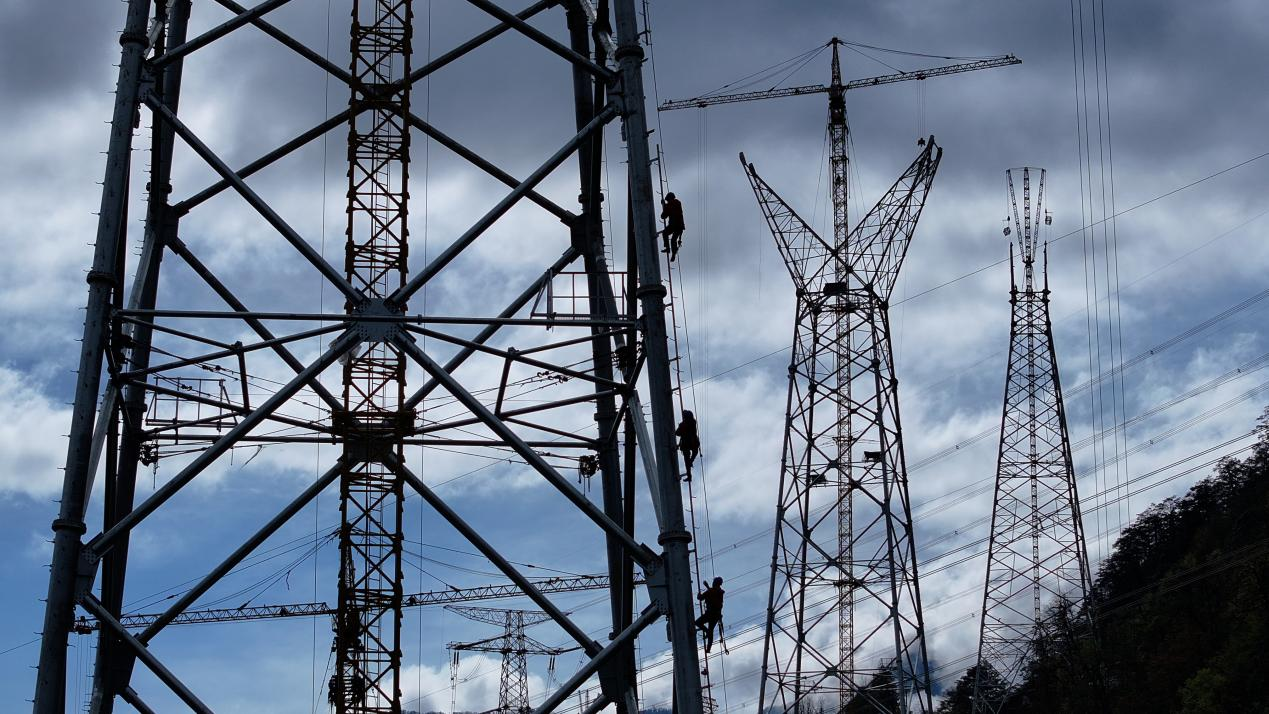

(图为电力工人正在登塔作业)

为确保铁塔安全、高效组立,施工人员架设了4吨级货运索道,采用重型落地双平臂抱杆组塔的方式,通过“人工+机械”运输施工,同时加装受力监测、吊装状态实时监控系统,提高安全水平和施工效率。经过42天连续奋战后,这座四川最高输电铁塔的组立工作顺利完成。(曾俊鹏)
