中广核福建宁德核电5号机组穹顶吊装成功
6月15日8时2分,中广核福建宁德核电5号机组穹顶完成吊装,标志着这台“华龙一号”核电机组从土建施工阶段全面转入设备安装阶段,为后续安装调试及并网发电奠定坚实基础。
新华财经北京6月15日电(记者安娜)记者从中国广核集团获悉,6月15日8时2分,中广核福建宁德核电5号机组穹顶完成吊装,标志着这台“华龙一号”核电机组从土建施工阶段全面转入设备安装阶段,为后续安装调试及并网发电奠定坚实基础。

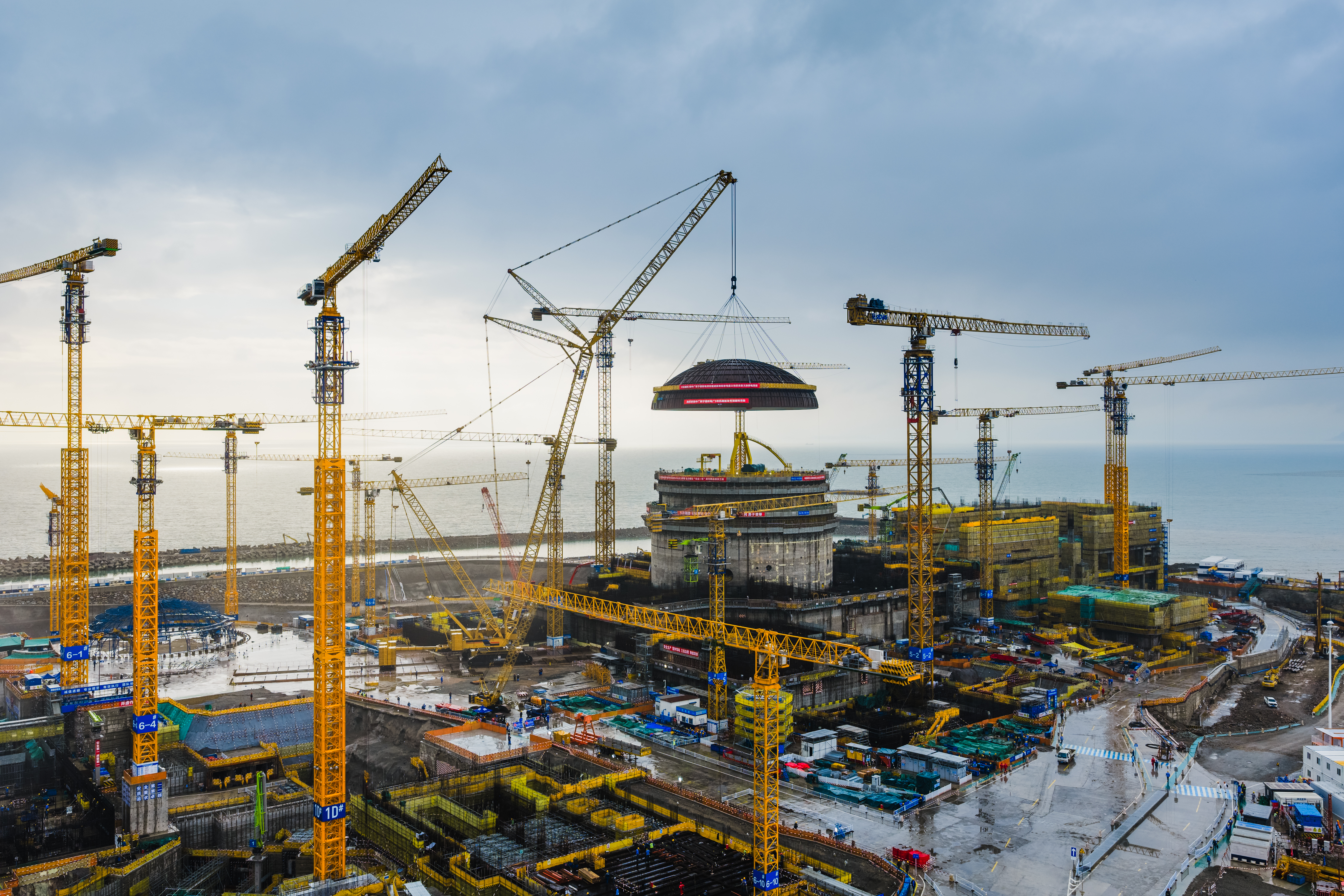

图为中广核福建宁德核电5号机组穹顶吊装现场(受访单位供图)
核岛穹顶是反应堆厂房核心安全屏障,承担着保障反应堆厂房结构完整性、密封性与放射性包容的关键使命。宁德核电5号机组穹顶为半球形双曲面壳体结构,由主体钢板、角钢龙骨、栓钉及各类内部配套构件精密拼装而成,直径约45米、总重270余吨,面积相当于4个标准篮球场。
作业当日,现场风速、温度、设备工况等各项指标均满足特级施工标准。吊装作业正式启动后,大型履带式起重机平稳起吊,依次完成垂直起钩、空中旋转、带载行走、高度微调、精准对位、缓慢落位等一系列高精度联动操作,将穹顶提升到近20层楼的高空,与核岛钢衬里筒体对接,一次性严密贴合,全过程安全、有序、可控。最终,耗时2小时45分钟,宁德核电5号机组穹顶高精度一次吊装成功。
中广核宁德核电有限公司党委书记、董事长田辉宇表示,本次吊装通过三维仿真模拟、专项方案论证与技术交底,精细化编制吊装专项施工方案,优化吊装路径、作业时序与风险防控措施,全面规避高空交叉作业安全隐患。
宁德核电项目是我国东南沿海重要清洁能源基地,规划建设6台百万千瓦级核电机组,分两期实施。一期四台机组已于2016年全面建成投产,截至2026年3月底,累计上网电量超3470亿千瓦时。二期5、6号机组于2023年7月31日获国家核准,并于2024年、2025年主体工程先后开工,采用我国自主研发的三代核电技术“华龙一号”。
编辑:郭洲洋
声明:新华财经(中国金融信息网)为新华社承建的国家金融信息平台。任何情况下,本平台所发布的信息均不构成投资建议。如有问题,请联系客服:400-6123115
